亲爱的唐河外滩•佛印业主:
渐过初冬时节好
“家”音袅袅传信来
时光向前,一如我们打造美好生活的步履,从未止步
季节流转间,家也有了新的模样
此刻为您奉上
佛印5栋楼11月醉新工程进度
让您在守候幸福的日子里更加安心
唐河外滩•佛印工程进度播报

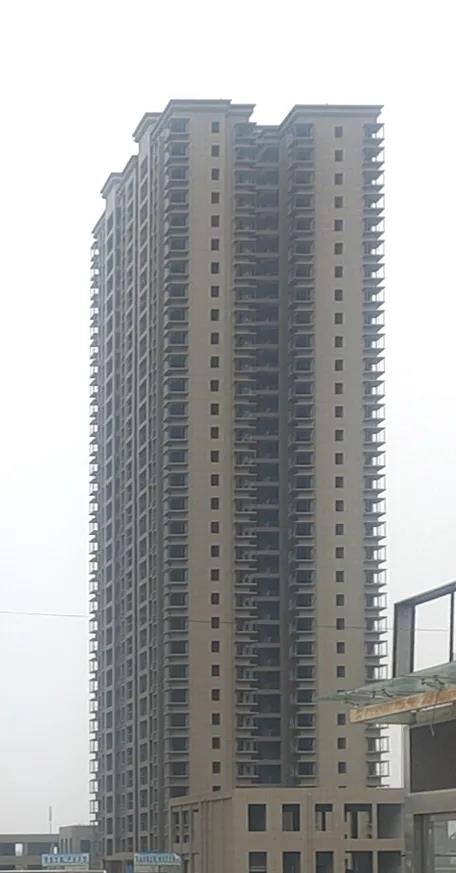

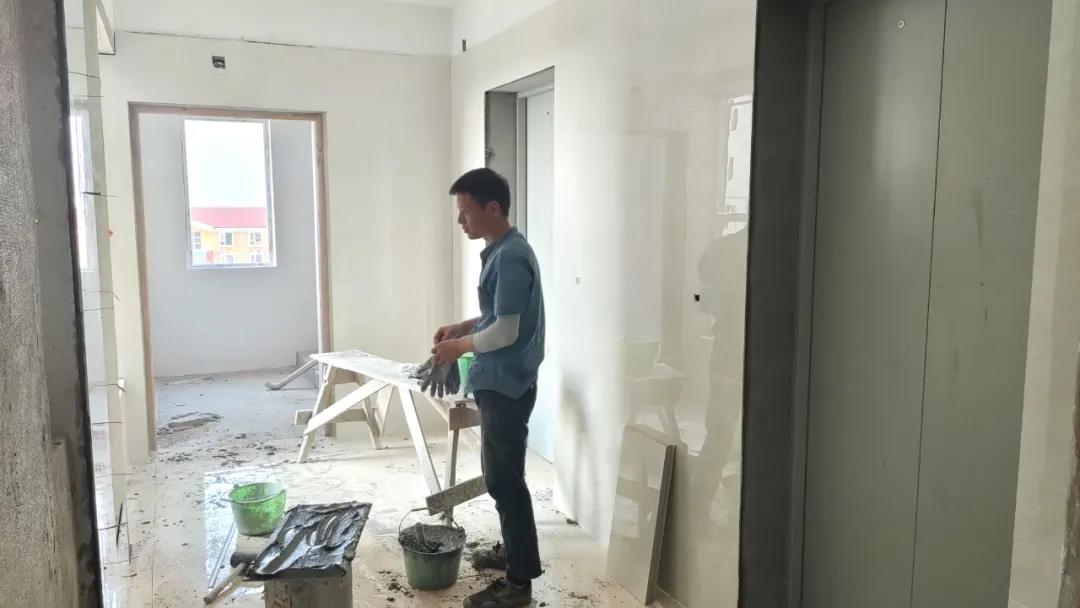

▲51#楼:51#楼外墙真石漆全部完成,窗户框安装完成,室内公共走廊地砖、踢脚线粘完,电梯前室墙、地砖铺粘完。

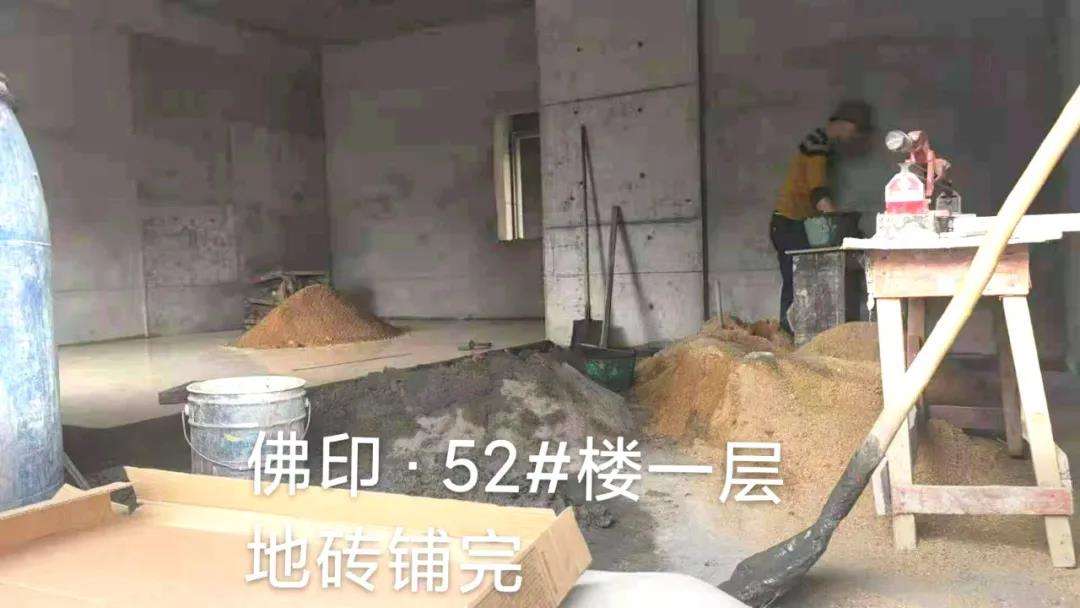

▲52#楼:52#楼外墙真石漆全部完成,窗户框安装完成,室内公共走廊地砖、踢脚线粘完,电梯前室地砖铺粘完,墙砖铺完三分之二。

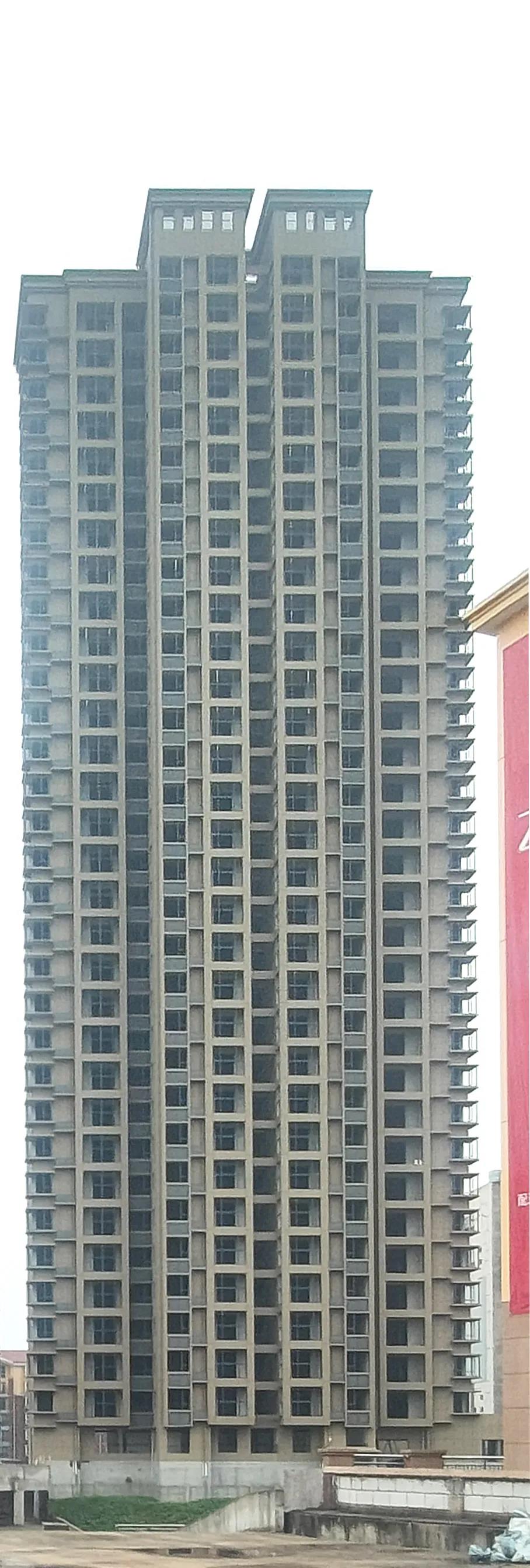

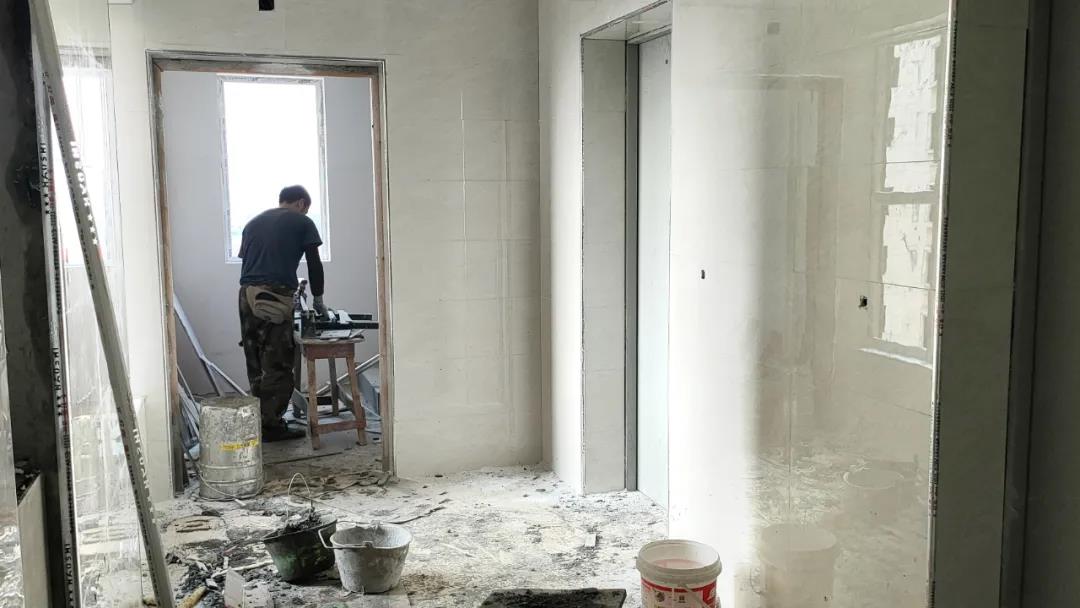

▲53#楼:53#楼外墙真石漆全部完成,窗户框安装完成,室内公共走廊地砖、踢脚线粘完,电梯前室墙、地砖铺粘完。

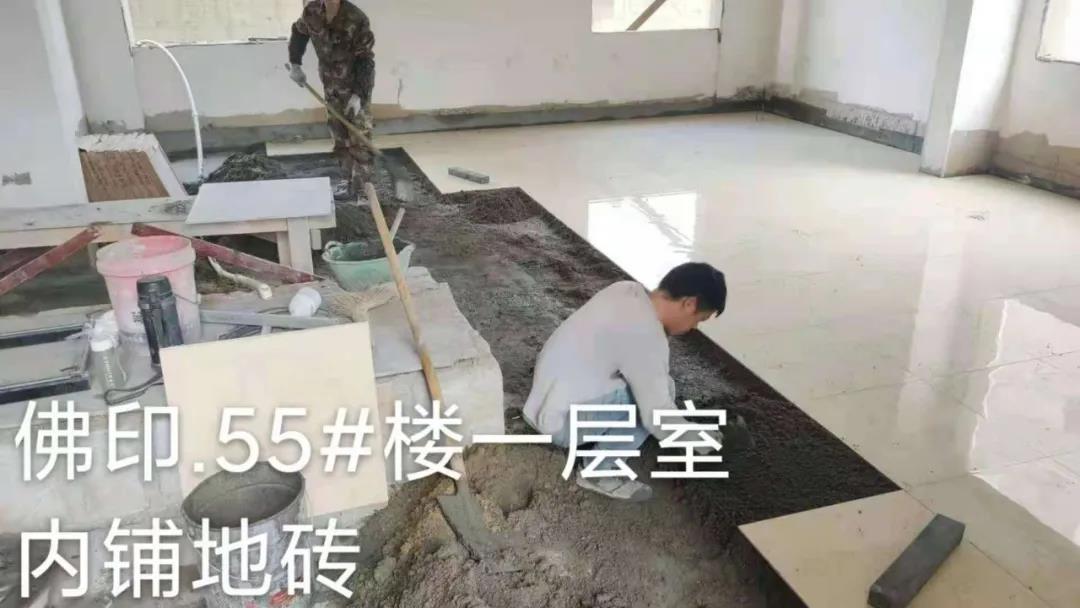

▲55#楼:55#楼外墙真石漆全部完成,窗户框安装完成,室内公共走廊地砖、踢脚线粘完,电梯前室地砖铺粘完,墙砖铺完三分之二。

▲56#楼:56#楼外墙真石漆全部完成,窗户框安装完成,室内公共走廊地砖、踢脚线粘完,电梯前室墙、地砖铺粘完。

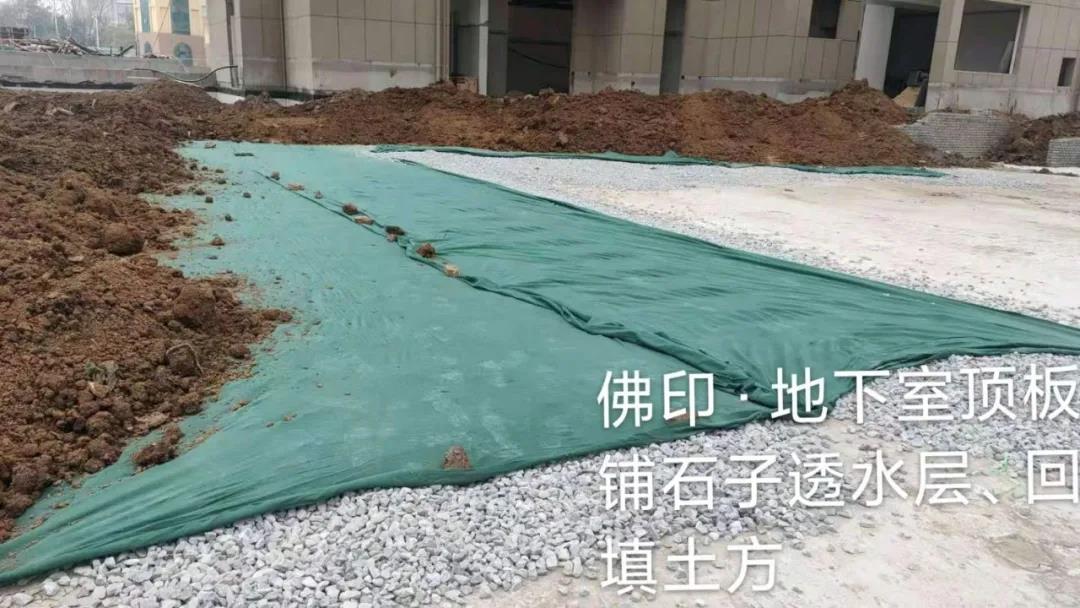

▲地下室顶板两层防水做完,保护层混凝土浇筑完。
